Как показано в § 8.2, фактические временные затраты на ввод в эксплуатацию энергоблоков АЭС в России значительно превышают нормативные (458 сут.) и составляют для рассмотренных энергоблоков Калининской, Балаковской и Ростовской АЭС в среднем 738 сут. При этом все рассмотренные энергоблоки имеют свои особенности, которые и привели к увеличению сроков ввода блоков в эксплуатацию: первые энергоблоки на площадке, достройка энергоблоков и т.п.
В качестве примера практической оценки рисков при вводе энергоблока в эксплуатацию и их влияния на сроки ввода в эксплуатацию далее приведены результаты экспертной оценки предельных сроков сооружения и условий предварительной сдачи одного из зарубежных энергоблоков с реактором ВВЭР-1000, сооружаемого при техническом содействии России.
Для данного энергоблока графиком определена продолжительность работ по вводу в эксплуатацию 759 сут. при условии обеспечения готовности к проведению этапов. Выполненный экспертный анализ показал, что по текущему состоянию необходимая готовность к проведению работ в нужные сроки не обеспечивается. Имеется большой набор рисков, увеличивающих продолжительность работ.
На продолжительность этапов ввода блока в эксплуатацию оказывают непосредственное влияние четыре основных отрицательных фактора, имеющих место при сооружении блока:
- задержки поставок;
- проблемы качества проекта;
- проблемы качества оборудования и качества монтажа;
- проблемы интеграции оборудования зарубежного производства.
На продолжительность работ по вводу блока в эксплуатацию влияют:
- задержка поставки оборудования;
- необходимость выполнения повторных ПНР (в связи с вводом в работу части систем блока по временной схеме из-за задержки поставок оборудования);
- необходимость выполнения дополнительных (не учтенных ранее) ПНР;
- выявление в ходе ПНР дефекта поставленного оборудования с возможностью ремонта на площадке;
- выявление в ходе ПНР дефекта оборудования с невозможностью ремонта на площадке;
- выявление в ходе ПНР ошибок в проекте технологических систем;
- выявление в ходе ПНР ошибок в алгоритмах АСУ ТП;
- задержка в заключении договоров с проектными и конструкторскими организациями на авторский надзор;
- задержка в заключение договоров с заводами-изготовителями на авторский надзор и сопровождение ПНР;
- задержка в заключение договоров с монтажными организациями на сопровождение ПНР;
- невозможность применения интегрированного в проект оборудования зарубежного производства, выявленная в процессе ПНР;
- недостатки во взаимодействии между подрядчиком и субподрядчиками проектных работ;
- задержки с готовностью эксплуатационного персонала заказчика к самостоятельной работе;
- задержки с комплектованием эксплуатационного и ремонтного персонала подрядчика.
Выявление и устранение несоответствий как по проекту, так и по оборудованию АЭС должно выполняться на всех этапах ввода блока в эксплуатацию, что потребует времени и значительных усилий со стороны организаций, участвующих в сооружении АЭС. Например, следует ожидать выявления низкого качества электроприводной арматуры, электродвигателей насосов и вентиляторов, холодильных машин, вибрации оборудования и трубопроводов. Большие проблемы могут вызвать недостатки в коррозионном состоянии основного оборудования, такого, как парогенераторы, теплообменники, конденсаторы, турбины и т.п. Расположение АЭС на морском берегу потребует решения проблем с использованием морской воды для охлаждения оборудования и помещений с точки зрения коррозии и очистки от мидий. Следует ожидать появления проблем с интеграцией в проект имеющегося оборудования и сооружений иностранного производства, которые будут выявлены в процессе ввода энергоблока в эксплуатацию. Значительные проблемы будут сопровождать внедрение АСУ ТП для управления системами и оборудованием энергоблока. Так, по опыту ввода в эксплуатацию энергоблока № 3 Калининской АЭС (с АСУ ТП, аналогичной применяемой на рассмотренной АЭС) потребуется выполнение большого объема дополнительных работ на этапах подготовки и ввода энергоблока в эксплуатацию в связи с необходимостью:
- выполнения доводки комплекса программно-технических средств и программного обеспечения АСУ ТП;
- внедрения нескольких тысяч технических решений (апробированных на Калининской АЭС);
- выполнения комплексных испытаний АСУ ТП без воздействия на оборудование до начала гидроиспытаний и циркуляционной промывки 1-го контура.
В результате экспертной оценки сроков сооружения рассматриваемого энергоблока определены два варианта развития событий: оптимистический и пессимистический. По оптимистическому прогнозу задержка срока предварительной приемки энергоблока в эксплуатацию будет составлять 11 мес., по пессимистическому — 17 мес. по сравнению с графиком, а продолжительность ввода в эксплуатацию в целом — 36—42 мес. (см. табл. 11.15).
Таблица 11.15 Сводная таблица влияния рисков на увеличение сроков выполнения работ при сооружении энергоблока
№ п/п | Раздел анализа, точки отсчета | Прогноз, мес. | Основные факторы, влияющие на сооружение энергоблока | |
оптимистический | пессимистический | |||
1 | Проектирование | +6 | +8 | Завершение рабочего проектирования, выявление и устранение проектных несоответствий. Процесс совмещается с завершением поставок, СМР и началом работ по вводу в эксплуатацию |
2 | Поставка оборудования | +8 | + 10 | Завершение поставки оборудования, материалов и кабеля. Процесс совмещается с завершением рабочего проектирования, выявлением и устранением проектных несоответствий, завершением СМР и началом работ по вводу в эксплуатацию |
3 | Строительномонтажные работы | +9 | + 14 | Определяющим фактором длительности монтажа является прокладка кабеля — 430 дней. Работы совмещаются с завершением рабочего проектирования, выявлением и устранением проектных несоответствий, завершением поставок и началом работ по вводу в эксплуатацию |
4 | Ввод в эксплуатацию и предварительная приемка блока в эксплуатацию | + 11 | + 17 | Увеличенная продолжительность этапа «Ввод в эксплуатацию» составит 36—42 мес. при исходной продолжительности этого этапа 25 мес. (759 сут.). Увеличение сроков обуславливается незавершенностью рабочего проектирования, необходимостью устранение проектных несоответствий и недопоставками оборудования и материалов |
Такое смещение сроков обусловливается общим увеличением длительности ПНР, начиная с первого этапа ввода в эксплуатацию, равного 14 мес. с вероятностью события 0,8, поскольку такая задержка очень вероятна. При этом все остальные задержки будут проходить на ее фоне.
Сравнение продолжительности этапов ввода в эксплуатацию энергоблока при оптимистической и пессимистической оценках хода выполнения работ приведено в табл. 11.16.

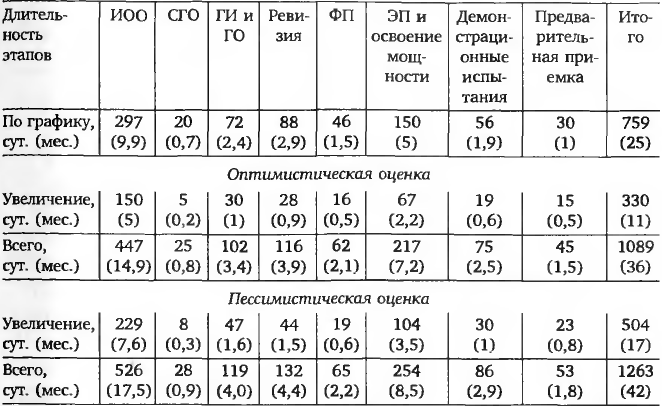

Таблица 11.16. Сравнение продолжительности этапов ввода энергоблока при оптимистической и пессимистической оценках хода выполнения работ
В табл. 11.17 и 11.18 приведены результаты экспертной оценки дополнительных трудозатрат на завершение сооружения блока, не учтенных в заключенных или планируемых к заключению договорах, при различных вариантах развития событий. Оценивались ориентировочные трудозатраты по выполнению дополнительного объема строительно-монтажных и пусконаладочных работ:
- для устранения проектных несоответствий;
- для устранения несоответствий по оборудованию;
- для решения проблем интеграции оборудования;
- для решения других проблем, которые могут быть выявлены на этапах ввода в эксплуатацию.
При определении трудозатрат на эксплуатацию учитывались типовые нормы численности эксплуатационного персонала для АЭС с одним энергоблоком ВВЭР-1000. Численность пусконаладочного персонала определялась на основании опыта выполнения работ на аналогичных блоках с учетом специфики данного блока.
Дополнительная численность строительно-монтажного персонала, персонала проектно-конструкторских организаций и шеф- персонала заводов-изготовителей определялась экспертно.
Таблица 11.17. Оценка дополнительных трудозатрат (оптимистический вариант: увеличение времени выполнения работ на 11 мес. по сравнению с исходным графиком)
Персонал на площадке | Средняя численность, чел. | Трудозатраты чел.-мес. |
Дирекция подрядчика | 500 | 5500 |
Дирекция подрядчика по эксплуатации | 500 | 5500 |
Дирекция пусконаладочной организации | 300 | 3300 |
Тепломонтажники | 200 | 2200 |
Электромонтажники | 250 | 2750 |
Проектировщики, конструкторы | 150 | 1650 |
Представители изготовителей | 50 | 550 |
Итого | 1950 | 21 450 |
Таблица 11.18. Оценка дополнительных трудозатрат (пессимистический вариант: увеличение времени выполнения работ на 17 мес. по сравнению с исходным графиком)
Персонал на площадке | Средняя численность, чел. | Трудозатраты чел.-мес. |
Дирекция подрядчика | 500 | 8500 |
Дирекция подрядчика по эксплуатации | 500 | 8500 |
Дирекция пусконаладочной организации | 250 | 4250 |
Тепломонтажники | 150 | 2550 |
Электромонтажники | 200 | 3400 |
Проектировщики, конструкторы | 100 | 1700 |
Представители изготовителей | 25 | 425 |
Итого | 1725 | 29 325 |
