Организация работ по вводу в эксплуатацию на площадке АС
Для осуществления безопасного и эффективного ввода в эксплуатацию на АС создаются организационные структуры, обеспечивающие руководство работами, приемку выполненных работ и осуществляющие надзор при вводе энергоблока в эксплуатацию. Схема организации работ по вводу энергоблока АС в эксплуатацию приведена на рис. 1.2.
Общий контроль и координацию работ собственных и привлеченных предприятий (организаций) других ведомств по вводу энергоблока в эксплуатацию осуществляют структурные подразделения эксплуатирующей организации.
Руководство работами по организационному; техническому и материальному обеспечению подготовки к вводу энергоблока в эксплуатацию возлагается на администрацию АС. Администрация АС может передать часть работы или всю работу по подготовке к вводу в эксплуатацию специализированной наладочной организации при сохранении за собой общей ответственности за подготовку к вводу в эксплуатацию.
Координационный план работ по вводу в эксплуатацию энергоблока, определяющий перечень работ, исполнителей и сроки выполнения работ, разрабатывается администрацией АС на основании типового перечня работ не позднее, чем за 2 года до планируемого начала работ по вводу в эксплуатацию.
В работах по вводу в эксплуатацию энергоблока АС участвуют:
- эксплуатирующая организация;
- заказчик — администрация АС;
- головная пусконаладочная организация;
- разработчик проекта АС;
- разработчик проекта реакторной установки;
- научный руководитель проекта;
- научный руководитель пуска АС;
- предприятия — разработчики оборудования;
- предприятия — изготовители оборудования;
- строительные организации;
- монтажные организации;
- субподрядные пусконаладочные организации.

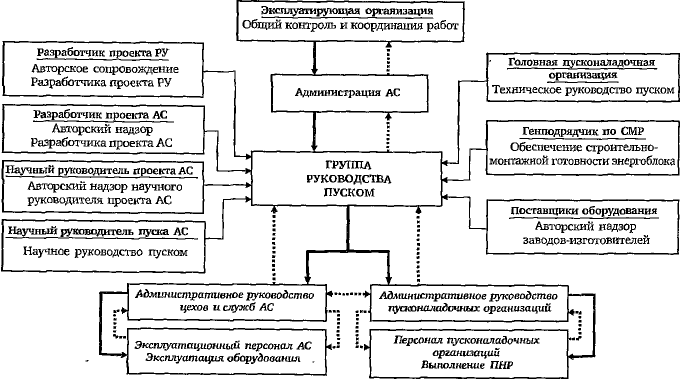

Рис. 1.2. Схема организации работ по вводу в эксплуатацию энергоблока АС:
···· — руководство, контроль; ■■■■ — информация, предложения, заявки; — — научное, техническое руководство
Вся деятельность по вводу энергоблока в эксплуатацию осуществляется под контролем и с разрешения государственных контрольных органов: федерального надзора РФ по ядерной и радиационной безопасности, государственного пожарного надзора, государственного санитарного надзора и др.
Планирование работ по вводу в эксплуатацию
Планирование работ по вводу в эксплуатацию энергоблока АЭС осуществляется на основе сетевых графиков, состоящих из диаграмм Гантта, предусматривающих разбиение всей работы на задачи и отображение этих задач в виде отрезков прямых линий на горизонтальной шкале времени с указанием начала и продолжительности работы.
Предусматривается разработка графиков четырех уровней:
Уровень 1. Директивный график окончания строительства и ввода в эксплуатацию блока АС.
Уровень 2. Этапные графики и графики выполнения тематических задач.
Уровень 3. Локальные графики (графики подготовки и проведения ПНР на конкретных системах и оборудовании на различных этапах работ).
Уровень 4. Недельные и суточные задания (по критическим направлениям).
Директивный график окончания строительства и ввода в эксплуатацию блока составляется в целом по объектам пускового комплекса блока, участвующим в технологическом цикле АС, и отражает планируемое проведение работ в течение всего периода ввода блока АС в эксплуатацию. График разрабатывается в виде сетевого графика с выделением объемов работ в календарных кварталах. Директивный график согласовывается с руководством всех организаций, участвующих в процессе ввода в эксплуатацию блока, и утверждается руководством отрасли. В графике показываются:
- сроки завершения строительства объектов пускового комплекса с учетом строительных, монтажных, электромонтажных, химзащитных и других работ;
- сроки передачи в монтаж основного технологического оборудования и продолжительность его монтажа;
- продолжительность пусконаладочных работ и комплексного опробования;
- критический путь завершения строительства и ввода в эксплуатацию блока.
Этапные графики — графики работ на оборудовании и системах объектов пускового комплекса на конкретном отдельном этапе ввода блока в эксплуатацию. Этапные графики разрабатываются как обязательные приложения к рабочим этапным программам. Этапные графики работ выполняются в виде сетевых графиков с обозначением событий выполнения графика и критического пути. К каждому этапному графику прикладываются уточненные требования к готовности и к исходному состоянию систем и оборудования АС в объеме, обеспечивающем выполнение работ на этапе. К каждому этапному графику разрабатываются в виде приложения подэтапные графики комплектования проектно-конструкторской документации (ПКД), график поставок и график финансирования.
Графики выполнения отдельных тематических задач — это графики проведения работ по группе технологически взаимосвязанных систем, участвующих в технологическом цикле АС, например, реакторного, турбинного отделений, спецкорпуса со вспомогательными системами. Графики разрабатываются цехами АС по принадлежности оборудования, согласовываются генподрядной и монтажными организациями и утверждаются руководством АС.
Для энергоблока с ВВЭР-1000 обычно разрабатываются следующие тематические и этапные графики:
- график разработки пусконаладочной документации;
- укрупненный график ПНР;
- график ПНР по электротехническому оборудованию;
- график ПНР по АСУ ТП;
- график ПНР по реакторному отделению;
- график ПНР по машзалу;
- график ПНР по спецкорпусу;
- график ПНР по технологическим системам РО на этапе испытания и опробования систем и оборудования РУ;
- график ПНР по технологическим системам 2-го контура на этапе опробования систем и оборудования РУ;
- график ПНР по технологическим системам спецкорпуса на этапе опробования систем и оборудования РУ;
- график ПНР по системам безопасности на этапе опробования систем и оборудования РУ;
- график гидравлических испытаний, промывки и обкатки РУ;
- график ревизии основного оборудования 1-го контура;
- график испытаний защитной оболочки;
- рабочий график физического пуска;
- рабочий график энергетического пуска и опытно-промышленной эксплуатации.
На основании графиков 2-го уровня разрабатываются сводные графики:
- комплектования ПКД;
- поставок;
- сдачи помещений;
- сдачи объектов пускового комплекса.
Локальные графики работ разрабатываются (при необходимости) для подготовки отдельных технологических систем и оборудования к этапам выполнения работ. Например, для этапа гидравлических испытаний, промывки и обкатки РУ разрабатываются следующие локальные графики:
- пролива технологических систем РО в открытый корпус реактора;
- приемки масла в РО;
- подготовки системы подпитки-продувки 1-го контура;
- прокрутки электродвигателей ГЦН;
- подготовки реактора к циркуляционной промывке и гидравлическим испытаниям;
- ввода в работу системы собственных нужд и надежного электроснабжения;
- заполнения 1-го контура;
- подготовки к обкатке ГЦН на холодной воде;
- подготовки герметичного объема (гермообъема) к испытаниям;
- подготовки спецкорпуса;
- подготовки гидротехнических сооружений.
Графики подготовки и проведения ПНР на конкретных системах и оборудовании должны быть увязаны с общим директивным графиком окончания строительства энергоблока и этапными графиками (графиками выполнения тематических задач).
Количество разрабатываемых графиков нижних уровней не является жестко установленным. Необходимость разработки и общее количество графиков нижних уровней определяются степенью проработки графиков более высокого уровня. В процессе ввода в эксплуатацию энергоблока №1 Ростовской АЭС было выпущено более 200 графиков различного уровня.
