Техническое руководство вводом в эксплуатацию включает:

  1. разработку, согласование и сопровождение документации, необходимой для ввода энергоблока, в том числе:

программы ввода блока в эксплуатацию;
программы обеспечения качества при вводе блока в эксплуатацию;
координационного плана ввода блока в эксплуатацию; программы обеспечения качества при эксплуатации блока; перечня пусконаладочной документации;
графика разработки пусконаладочной документации;
этапных программ;
программ и методик испытаний оборудования и систем; инструкций по эксплуатации и эксплуатационных схем; процедур по вводу в эксплуатацию

Сопровождение документации включает при необходимости ее корректировку, например, корректировку этапных программ ПНР перед началом этапов и подэтапов по фактическому положению дел, корректировку в установленном порядке координационного плана ввода блока в эксплуатацию;

  1. курирование строительно-монтажных работ (СМР). Анализ и контроль по месту соответствия СМР требованиям проекта и нормативной документации, выдача замечаний и предложений;
  2. планирование проведения работ по вводу энергоблока при непосредственном участии в работе ГРП, в том числе:

разработку графиков выполнения работ;
разработку заданий на выполнение работ (месячные, недельные, суточные);
контроль выполнения работ;
корректировку графиков и заданий при выявлении несоответствий.

  1. обеспечение ПНР квалифицированным и аттестованным пусконаладочным персоналом;
  2. координацию работ пусконаладочных организаций, участвующих в работах по вводу блока в эксплуатацию.
  3. согласование актов и протоколов ПНР и испытаний, выполняемых как собственными силами, так и силами подрядных организаций;
  4. участие в рассмотрении замечаний и дефектов, выявленных в ходе ПНР, подготовке и согласовании технических решений по их устранению;
  5. участие в согласовании решений по отступлениям от программ и графиков проведения работ по вводу в эксплуатацию:

 •     участие персонала группы технического руководства в приемке помещений, систем и оборудования из монтажа, приемке выполненных пусконаладочных работ, работе рабочей комиссии и подкомиссий;
•              оперативно-техническое руководство проведением послемонтажной очистки, индивидуальных испытаний и комплексного опробования оборудования в соответствии с программами;

  1. контроль полноты и качества выполнения ПНР, в том числе по месту, и отчетной сдаточной документации (протоколы, акты, отчеты) подрядных пусконаладочных организаций;
  2. разработку и выпуск итогового отчета по результатам ввода энергоблока в эксплуатацию с рекомендациями и предложениями по усовершенствованию схем, конструкций и технологий выполнения эксплуатационных режимов.

Головная пусконаладочная организация (генподрядчик при наличии генподряда на ПНР), осуществляющая техническое руководство, назначает технического руководителя ПНР (технического руководителя пуска) на площадке АС и подчиняющуюся ему группу технического руководства. Технический руководитель ПНР, как правило, совмещает обязанности руководителя пусконаладочной бригады (ПНБ), выполняющей ПНР силами головной пусконаладочной организации (собственными силами).
Примерная структурная схема и состав технического руководства на площадке АС приведены на рис. 7.1.
Технический руководитель ПНР вместе со своим заместителем руководит группой технического руководства, группой дежурных технических руководителей (ДТР) ПНР, а также группами документации и планирования.
Группа технического руководства включает руководителей по направлениям пусконаладочных работ. Количество выделенных направлений определяется спецификой работ, требующей специальной квалификации руководителя.
Руководители по направлениям обеспечивают руководство и координацию ПНР как собственными силами, так и с помощью других подрядчиков.
Дежурный технический руководитель (ДТР) обеспечивает контроль и координацию ПНР непосредственно в процессе выполнения программ испытаний на энергоблоке. Поскольку работы ведутся, как правило, круглосуточно, состав группы ДТР должен обеспечивать возможность присутствия дежурного технического руководителя в каждой смене.

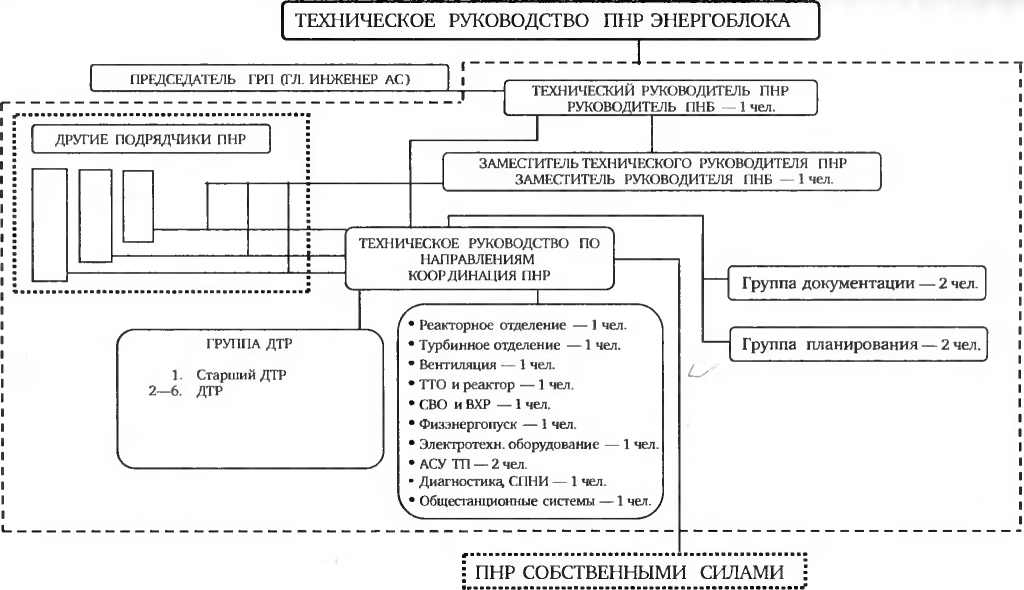

схема технического руководства вводом энергоблока в эксплуатацию
Рис. 7.1. Примерная структурная схема технического руководства вводом энергоблока в эксплуатацию

Группа документации обеспечивает сопровождение пусконаладочной, эксплуатационной и оперативной документации на площадке АС, оформление и сопровождение отчетной документации, разработку и выпуск итогового отчета. Группа планирования по выдаваемым ей группой технического руководства исходным данным разрабатывает графики в системе четырехуровневого планирования работ (см. §1.12).
