Нормы (табл. V.1.6) предназначены для определения продолжительности строительства Кп, сроков ввода объектов и основных фондов Вп, размера задела на планируемый период Зп. Эти нормы должны использоваться для определения объемов капитальных вложений и строительно-монтажных работ.
Нормы задела применяются для определения: срока окончания строительства объекта, если начало его строительства предусматривается со II квартала или последующих кварталов планируемого года; срока ввода в действие производственных мощностей, очередей, пусковых комплексов и основных фондов, а также технологической готовности задельных объектов. Нормы охватывают период от даты начало выполнения комплекса внутриплощадочных подготовительных работ до даты ввода объектов в эксплуатацию.
Комплекс внутриплощадочных подготовительных работ выполняется до начала производства основных работ и включает в себя работы, связанные с освоением строительной площадки, обеспечивающие ритмичное ведение строительного производства: создание геодезической разбивочной основы для строительства; расчистку территории строительной площадки и снос строений; создание стройбазы; монтаж инвентарных зданий, механизированных установок и временных сооружений, а при соответствующем обосновании — возведение постоянных зданий и сооружений, используемых временно для нужд строительства; инженерную подготовку строительной площадки.
В нормах продолжительности строительства учтено время, необходимое для подготовки вводимого в действие объекта к выпуску продукции и комплексного опробования оборудования.
При определении общей продолжительности строительства объекта должно учитываться: время на строительство в подготовительный период внеплощадочных зданий и сооружений, необходимых для инженерного и транспортного обеспечения строительства объекта; время на выполнение внутриплощадочных специальных работ по подготовке искусственных оснований под здания и сооружения, а также время на перенос зданий и сооружений с площадки застройки.
Наибольшую продолжительность строительства (переноса) одного из указанных внеплощадочных зданий и сооружений или выполнения одной из внутриплощадочных специальных работ, определенную на основе соответствующих норм, прибавляют с коэффициентом совмещения 0,5 к норме продолжительности строительства объекта.
Продолжительность строительства объектов, возводимых в северных районах страны и местностях, приравненных к. ним, устанав ливают с применением поправочных коэффициентов. Так, для Магаданской обл., за исключением Чукотского национального округа, установлен коэффициент 1,6.
Продолжительность строительства объектов, возводимых в районах с сейсмичностью 8 и 9 баллов, устанавливают с применением коэффициента 1,15 для объектов жилищно-гражданского назначения, 1,1 — для объектов производственного назначения, за исключением линейных сооружений электроснабжения, транспорта и связи, на которые коэффициент сейсмичности не распространяется.
Нормы для строительства электростанций предусматривают последовательный ввод в эксплуатацию энергоблоков при технологически допустимом совмещении строительства первого и последующих комплексов.
Нормы продолжительности строительства и задела в строительстве ВЛ—воздушных линий электропередачи (табл. V.I.7.) распространяются на промышленные ВЛ напряжением 35—750 кВ.

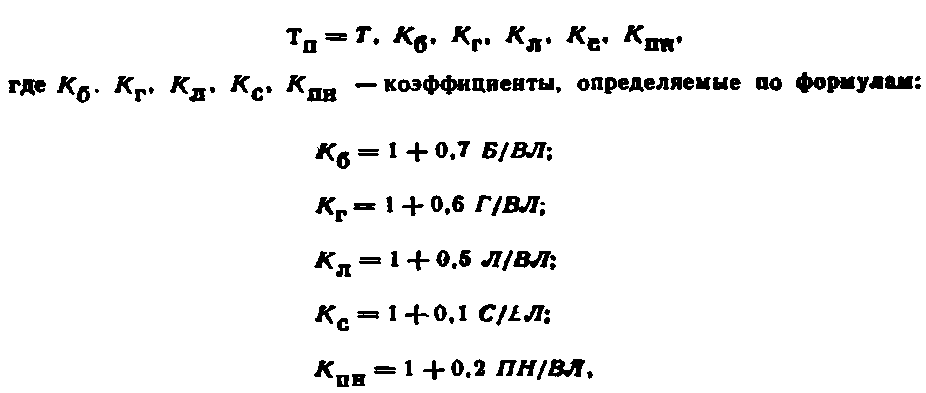

Продолжительность строительства ВЛ с учетом местных условий прохождения трассы определяют по формуле
где Б, Г, Л, С, ПН — длина соответственно болотных, горных, залесенных, стесненных и находящихся под напряжением участков ВЛ, км; ВЛ — общая протяженность ВЛ, км.
При строительстве подстанции (табл. V.1.8) с пусковыми комплексами в объеме работ первого пускового комплекса включают выполнение необходимых строительно-монтажных работ, обеспечивающих производство монтажных работ по последующим пусковым комплексам без прекращения эксплуатации подстанции. Для последующих пусковых комплексов продолжительность работ при сооружении подстанции принимают с коэффициентом 0,6.
Продолжительность строительства новых и расширение старых (действующих объектов), не приведенных в нормах, определяется проектами организации строительства.

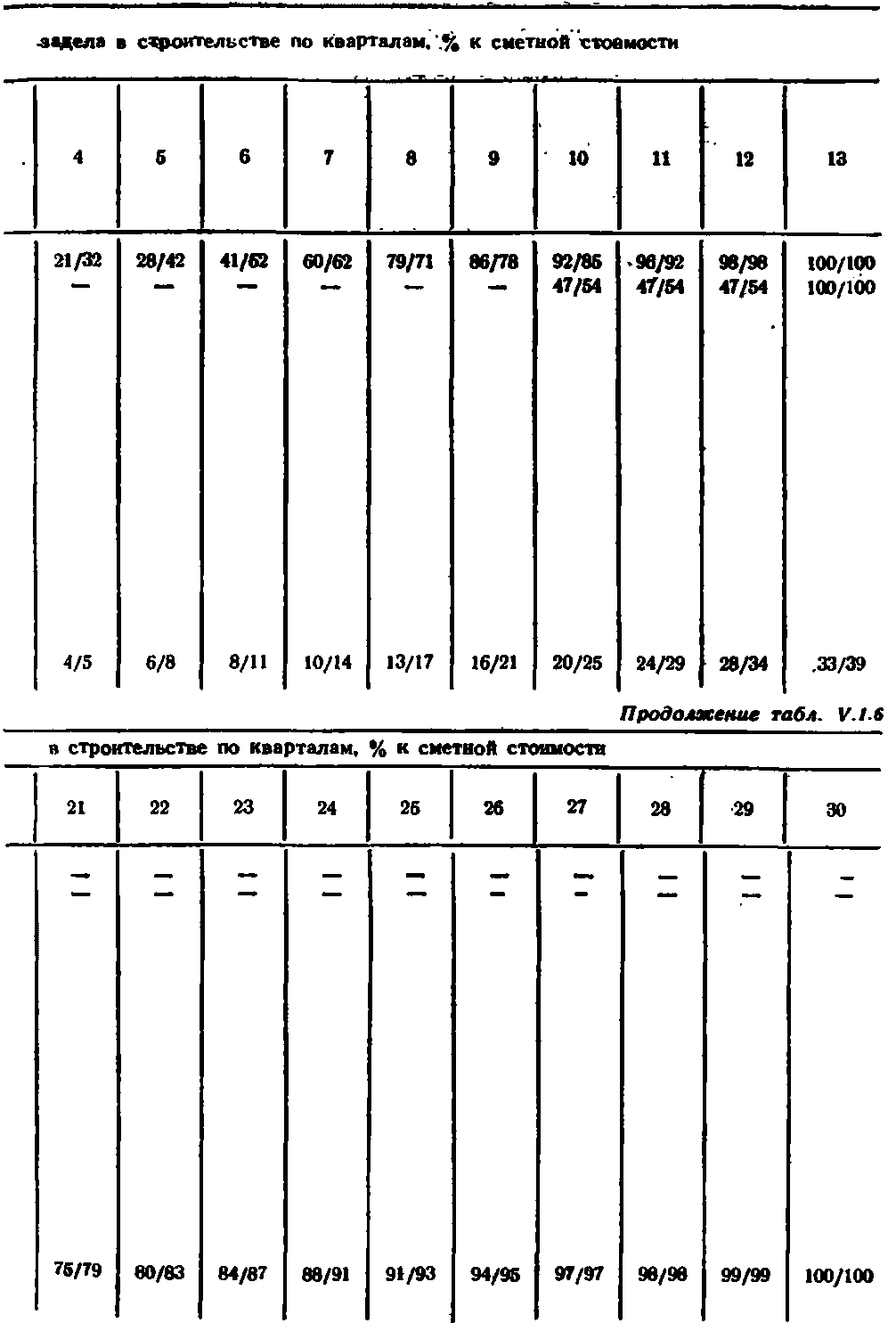

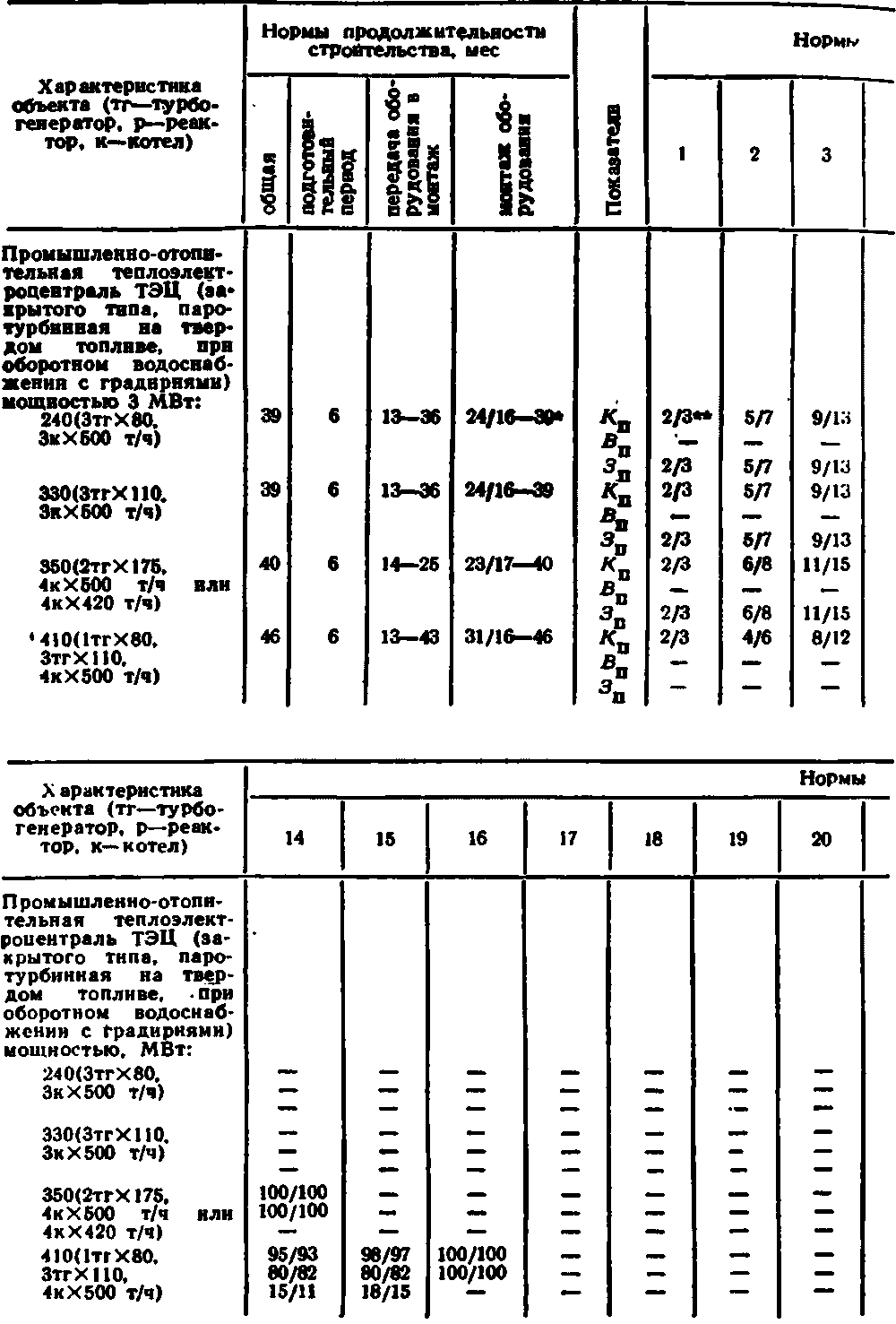

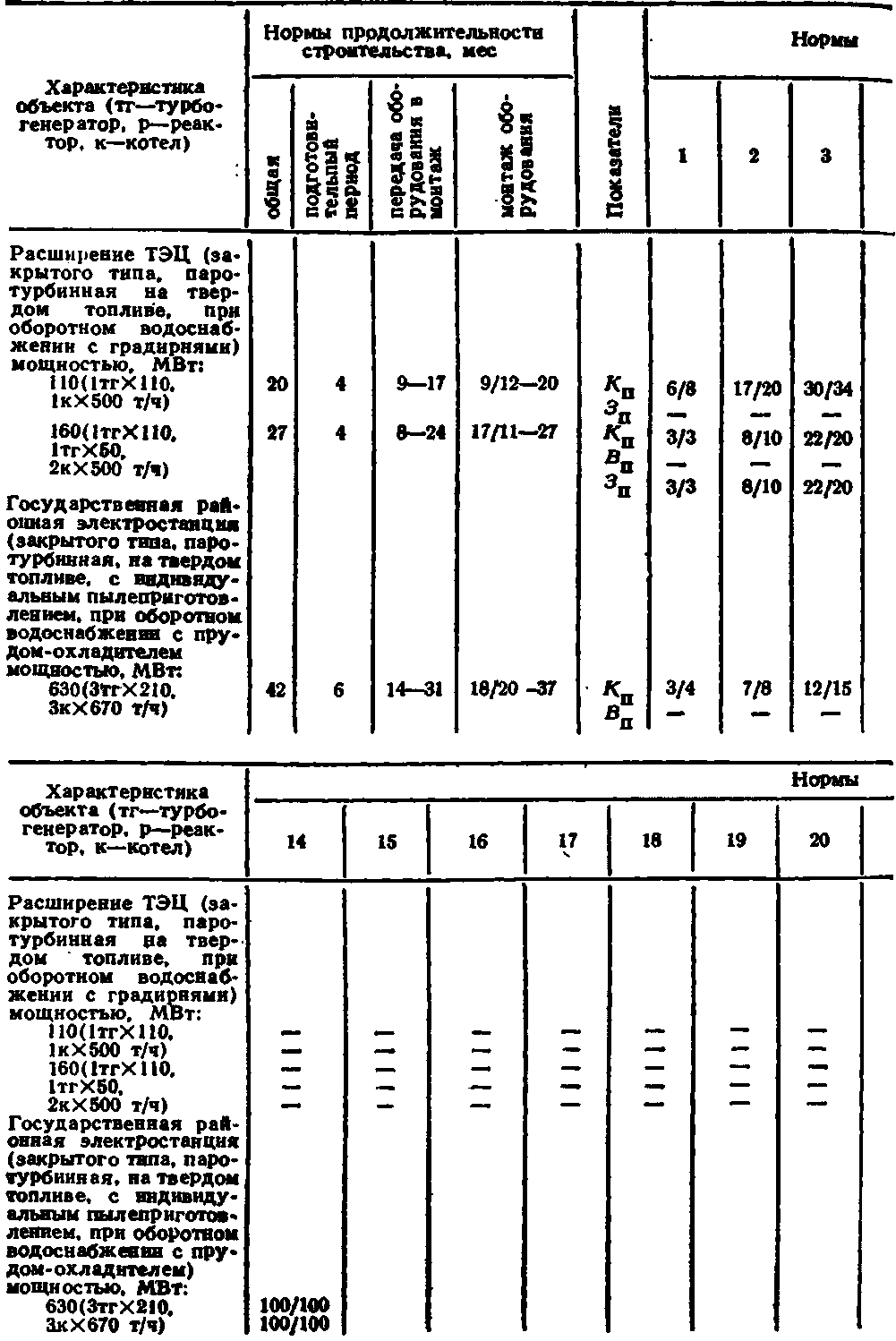

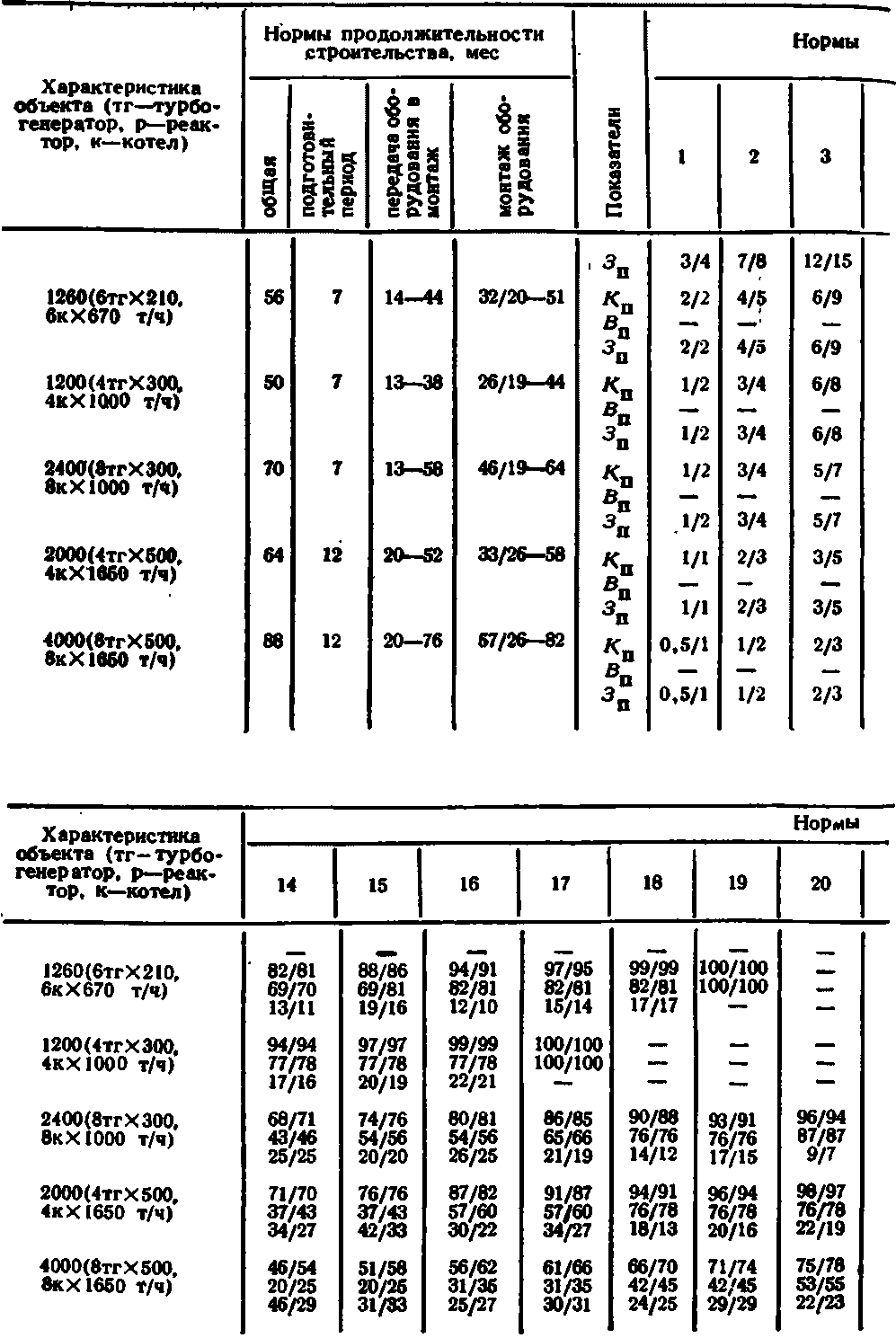

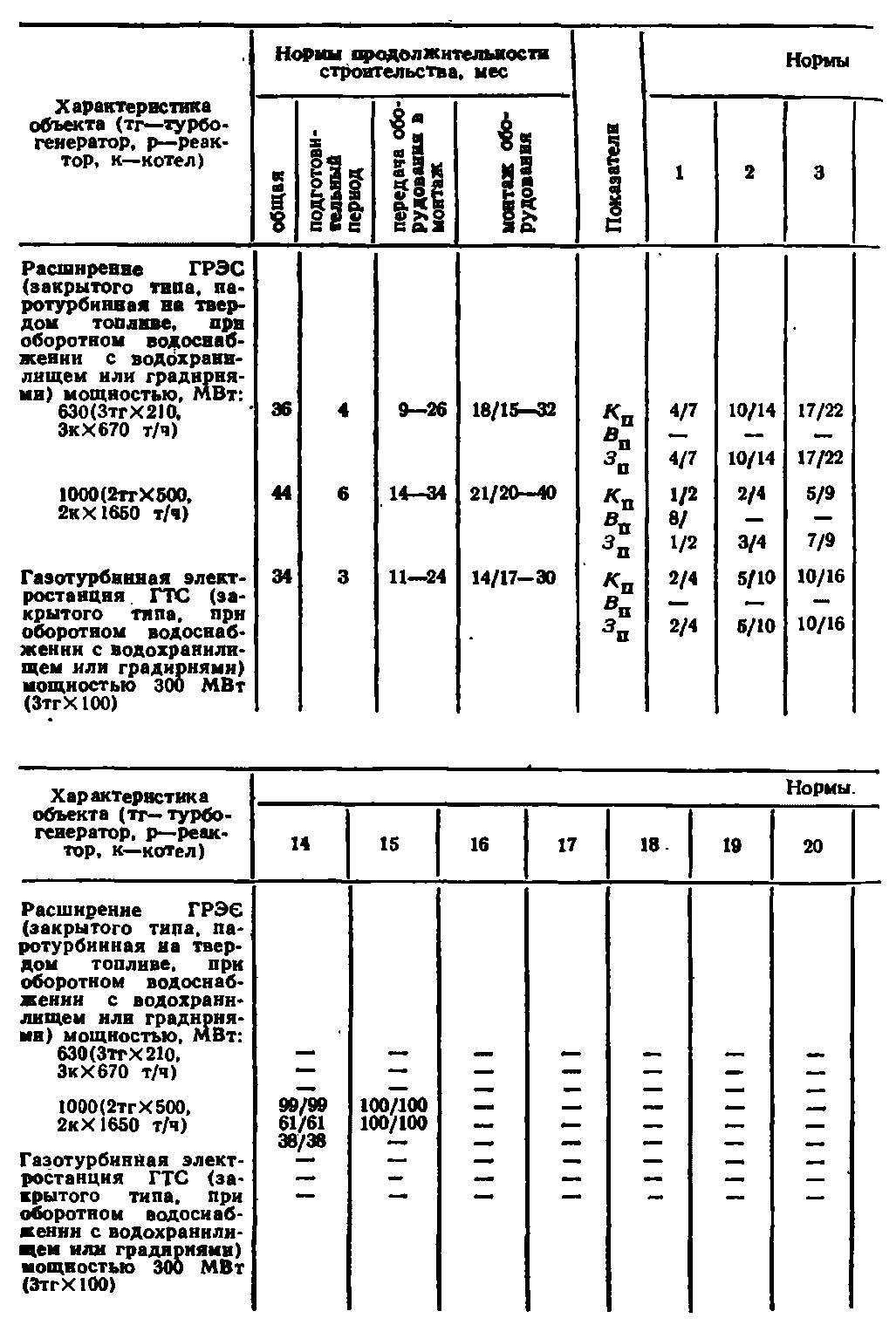

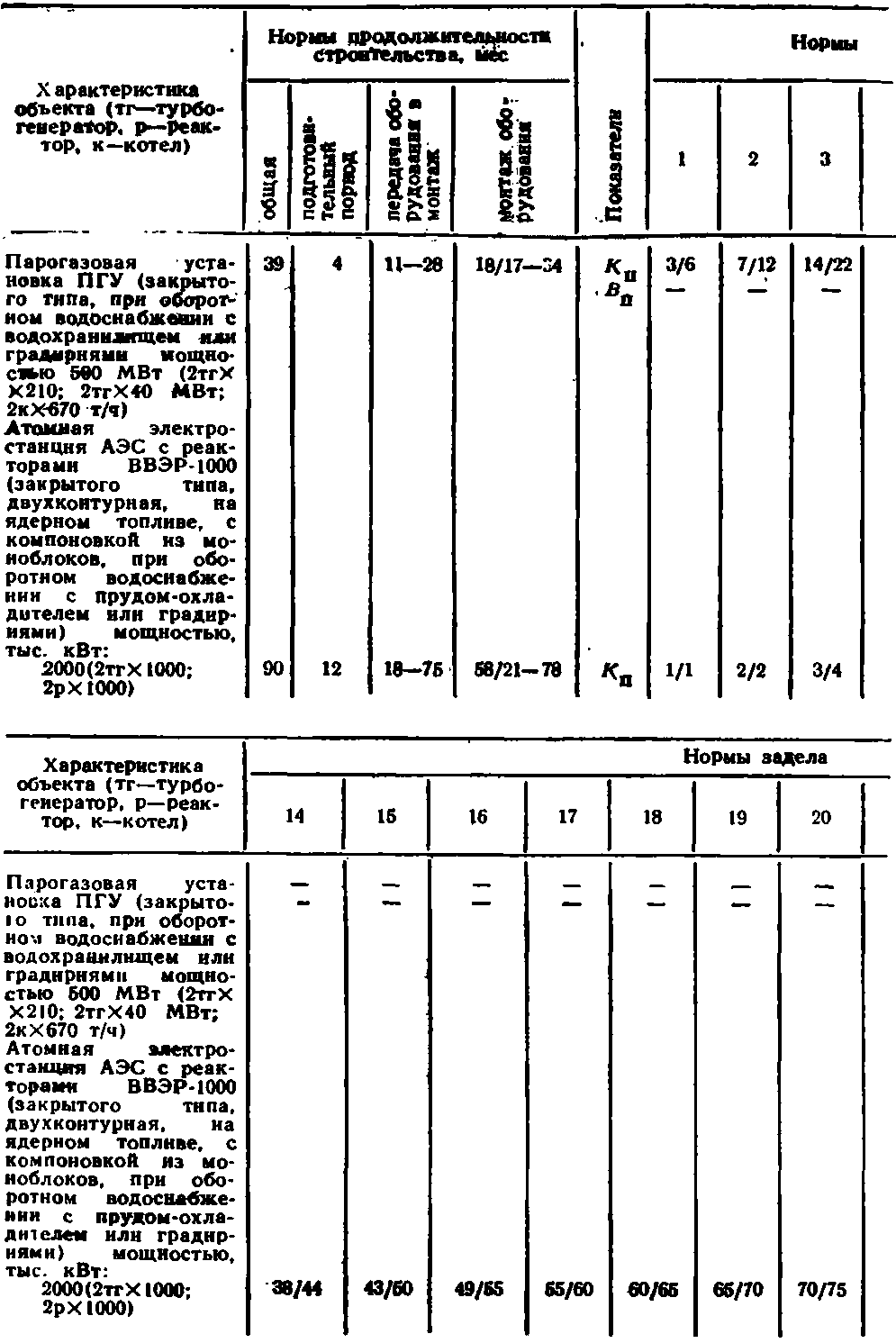

V.1.6. Продолжительность строительства электростанций
Сроки, указанные в нормах на продолжительность строительства и монтажа оборудования АЭС, разработаны применительно к серийным блокам: моноблоку АЭС с реактором ВВЭР-1000; нечетному блоку АЭС с реактором РБМК-1000. Спецкорпус выполняют на всю очередь одновременно со строительством первого блока ВВЭР-1000. Блок В выполняют на каждую очередь Одновременно со строительством первого блока РБМК-1000.

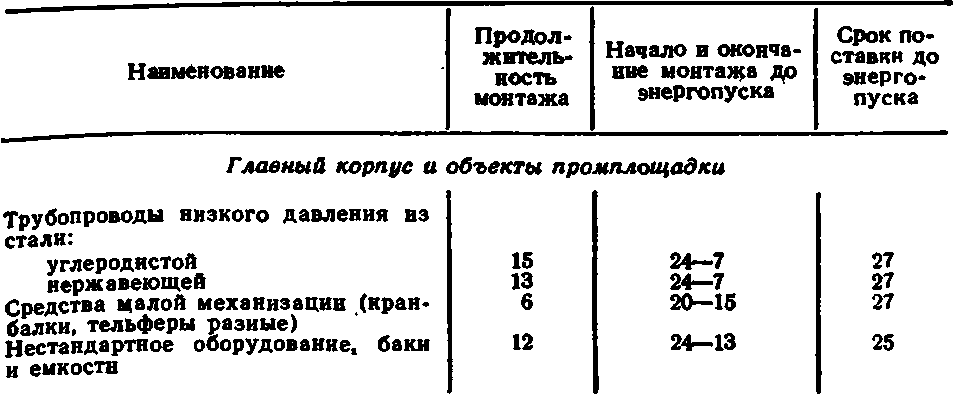

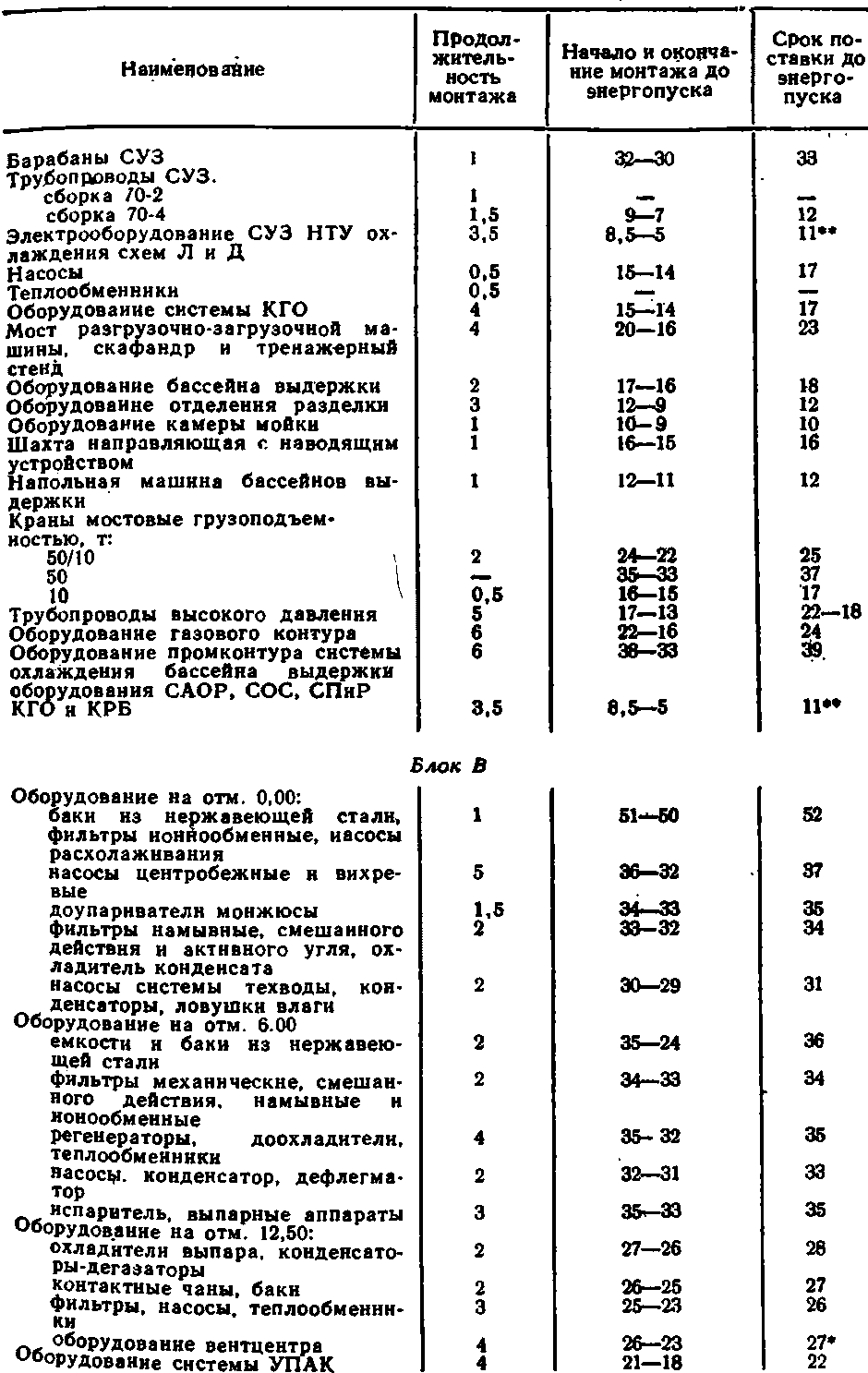

Продолжительность монтажа и необходимые сроки поставки основного технологического оборудования приведены в табл. V.I.9.
V.I.9. Продолжительность монтажа и сроки поставки технологического оборудования АЭС, мес
* Теплоэнергомонтажные работы.
** Электромонтажные работы.
*** Для блоков в сейсмических районах.

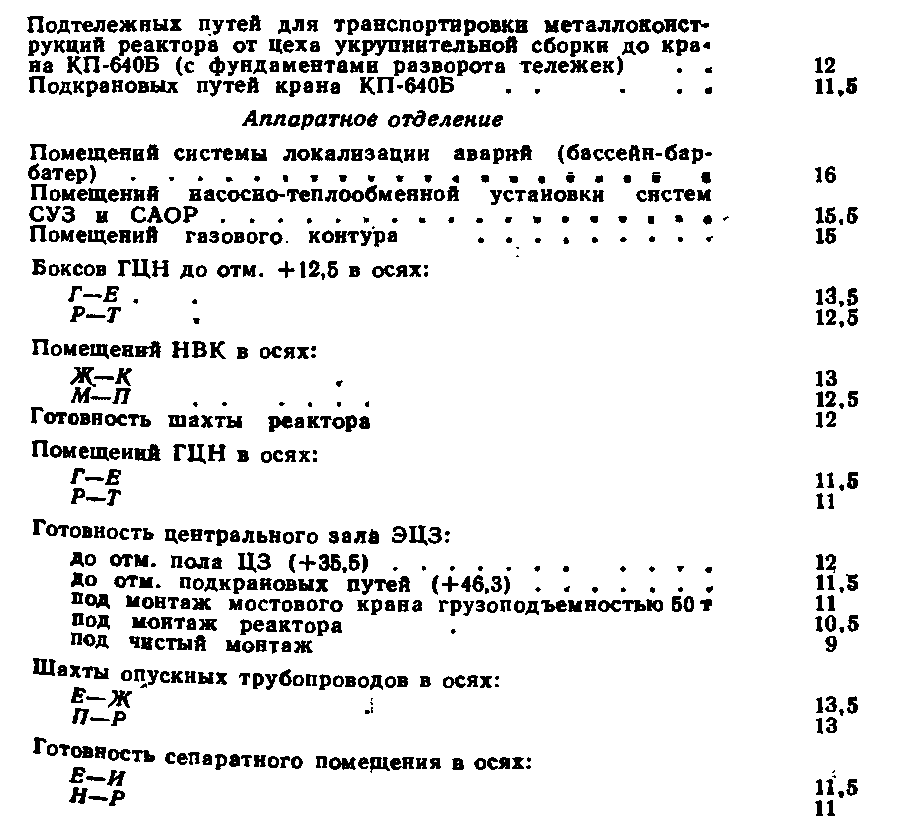

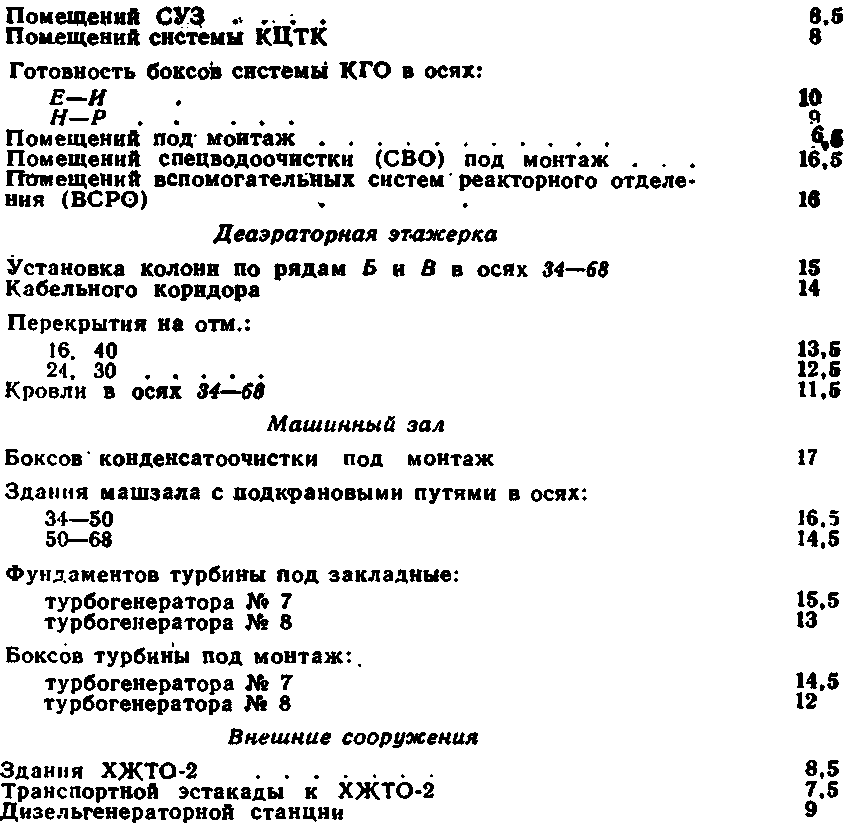

Ниже приведены сроки необходимой готовности строительной части главного корпуса, и вспомогательных сооружений АЭС с реактором РБМК-1000 (четный блок) для организации монтажа тепломеханического оборудования до энергопуска, мес:

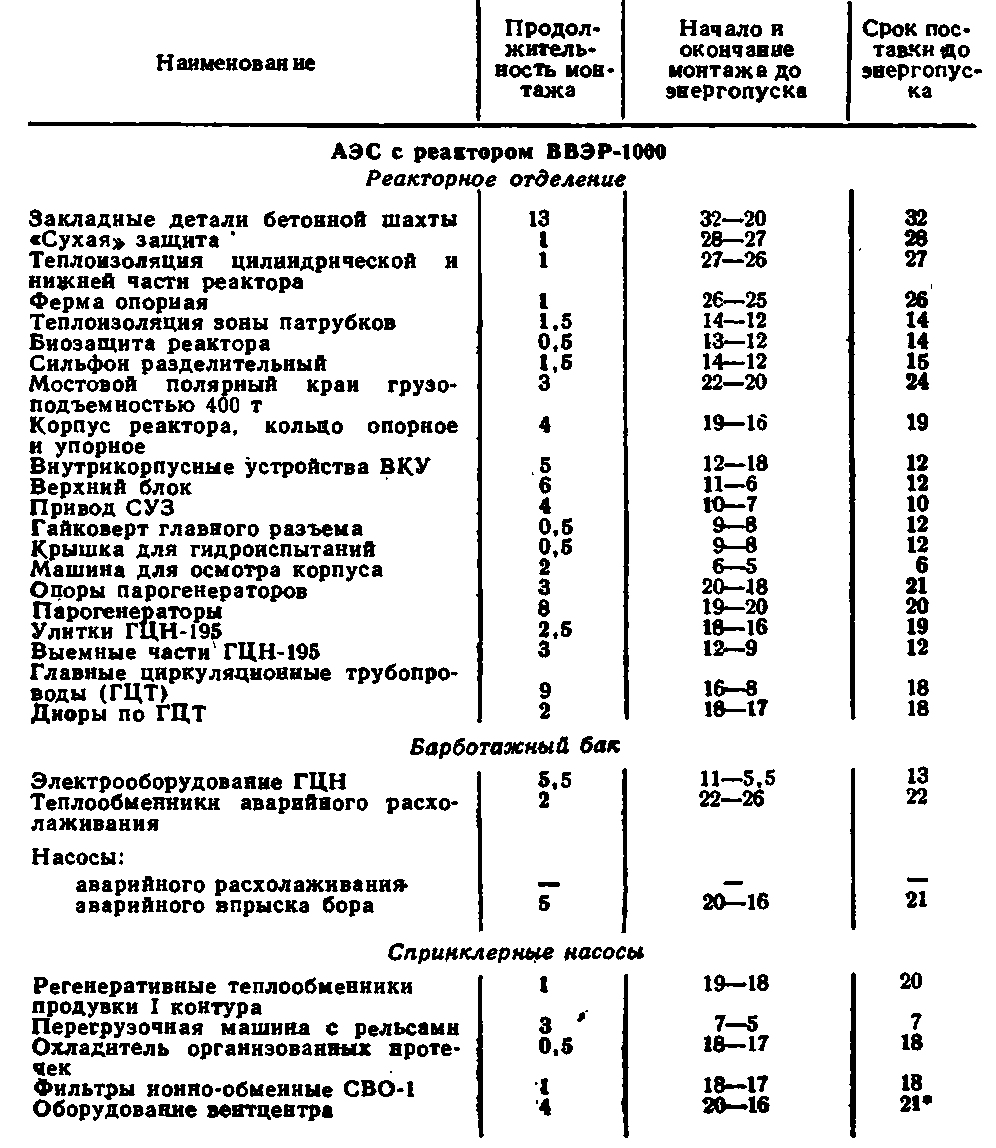

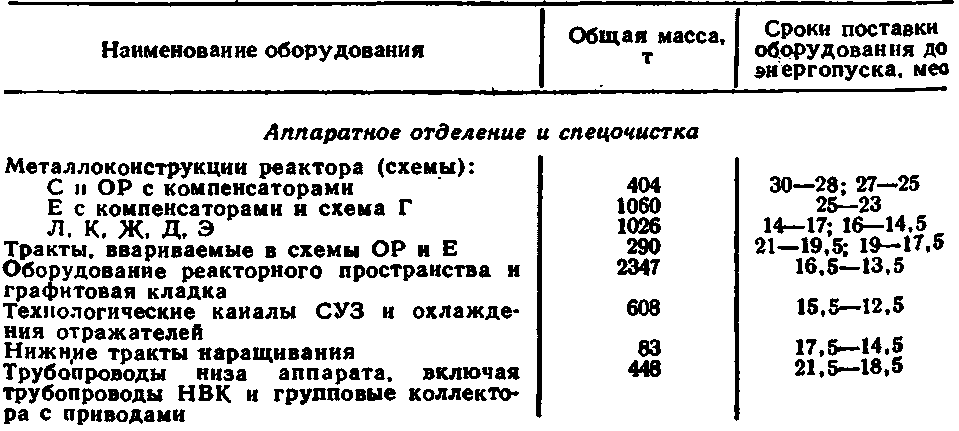

В табл. V.1.10—V.1.12 приведены графики поставок и монтажа оборудования АЭС с реактором РБМК-1000, а также строительства АЭС с реактором ВВЭР-1000.

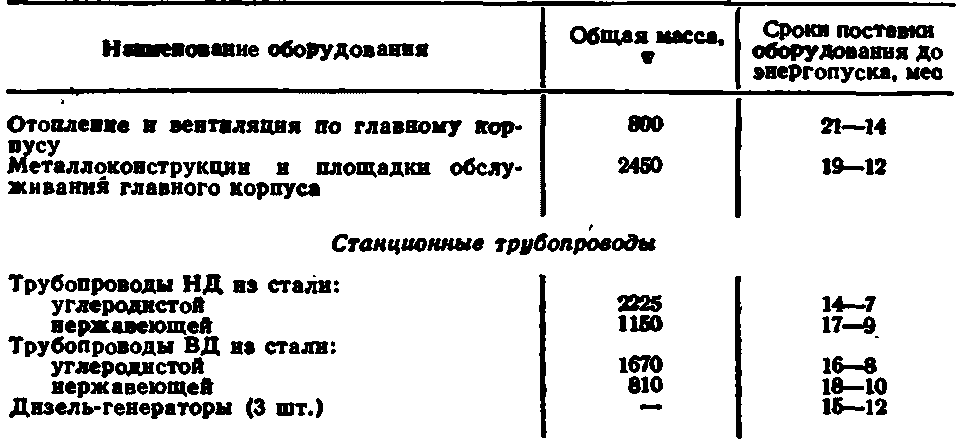

V.I.I0. График поставок основного оборудования АЭС с РБМК-1000 (четный блок) до эиергопуска, мес
