Содержание материала

В табл. 2.14—2.19 приведены затраты труда по некоторым видам электромонтажных работ для определения продолжительности монтажа при разработке ППР. Эти нормативы в человеко-днях составлены по действующим ЕНиР с учетом перевыполнения норм времени на 30%. Поэтому при разработке ППР следует с учетом местных условий вводить поправочные коэффициенты. Затраты труда сгруппированы применительно к номенклатуре физических объемов работ и к единицам измерения, принятым в действующих ценниках на монтаж оборудования (том № 8) и сборнике № 35 Единых районных расценок на воздушные линии электропередачи (ЕРЕР). Нормативы затрат труда предусматривают только работы непосредственно на монтажной площадке, без учета затрат труда в мастерских.

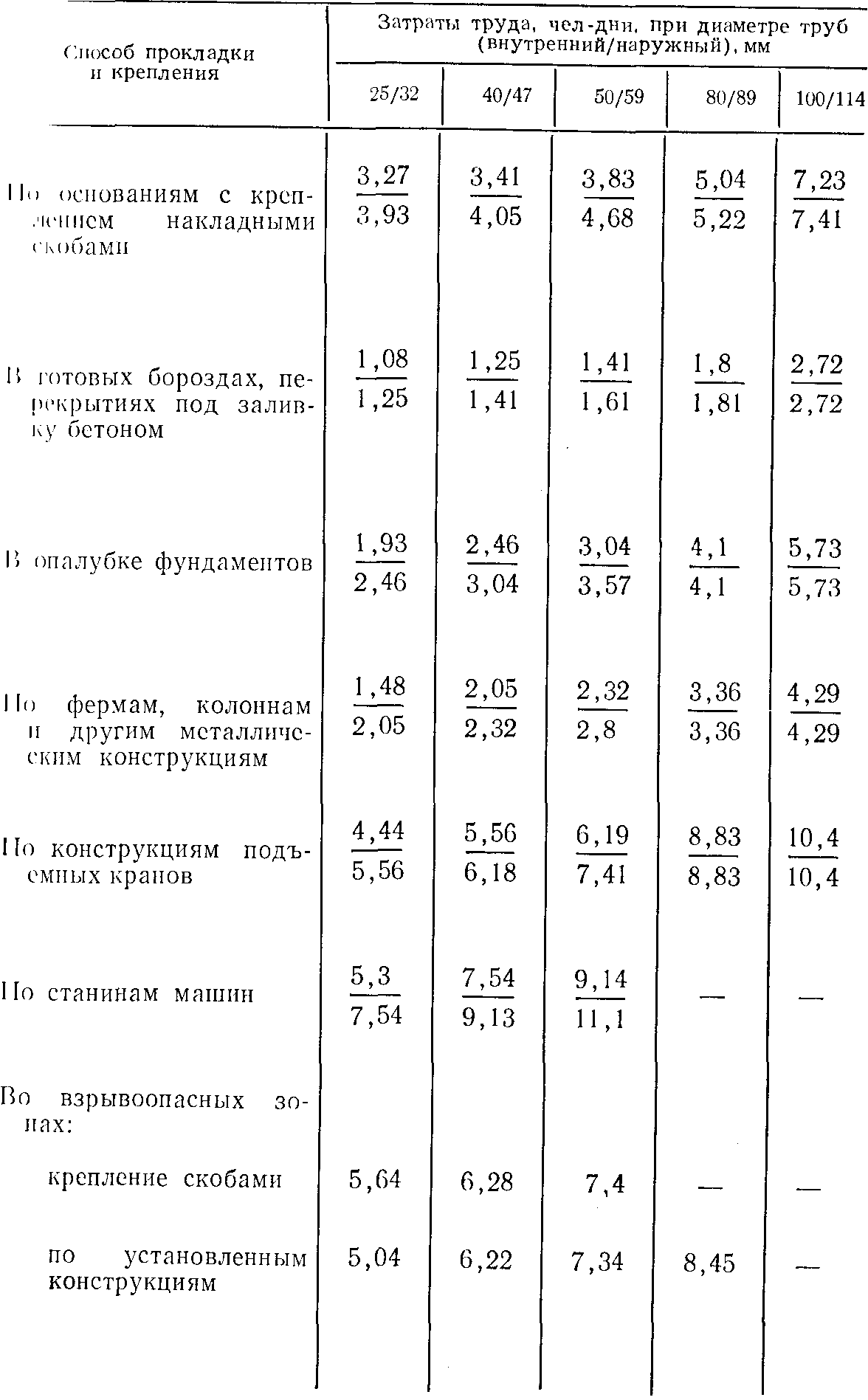

Таблица 2.15. Нормативы затрат труда на прокладку 100 м стальных труб для электропроводок (для составления ППР)

Продолжение табл. 2.15


Способ прокладки крепления

Затраты труда, чел-дни, при диаметре труб (внутренний/наружный), мм

25/32

40/47

50/59

80/89

100/114

в готовых бороздах, перекрытиях под заливку бетоном

2,87

3,56

4,45

5,11

в опалубке фундаментов

4,29

5,23

6,62

7,8

Примечание. В числителе для труб стальных водогазопроводных, в знаменателе — для стальных тонкостенных.

Таблица 2.16. Нормативы затрат труда по монтажу шинопроводов (для составления ППР)


Работы

Единица измерения

Затраты труда, чел-дни

Монтаж распределительного шинопровода до 600 А

100 м шинопровода

7,0

Монтаж магистрального шинопровода на конструкциях на ток:





1600 А

То же

10,0

2500 А

» »

11,0

Монтаж открытого, шинопровода на установленных конструкциях при сечении шин, мм2:





до 250

100 м одной фазы

1,4

до 700

То же

1,7

до 1000

» »

2,1

Монтаж осветительного шинопровода на установленных конструкциях

100 м

2,5

Таблица 2.17. Нормативы затрат труда на выполнение разных работ при монтаже электропроводок


Работы

Единица измерения

Затраты труда, чел-дни

Без размеров

Ширина, мм

Диаметр, мм

105

200

400

25

32—38

50

70-78

Установка лотков по конструкциям

Т

14,9

7,5

5,96

Установка коробов

100 м

3,11

Установка П-образных скоб

т

18,9

Установка сварных металлических конструкций



16,2

Прокладка труб винипластовых:
по установленным конструкциям с креплением

100 м

1,11

1,42

1,73

2,36

на перекрытиях под заливку бетоном

» »

0,53

0,62

0,7

0,88

Прокладка полиэтиленовых труб: в готовых бороздах











0,87

0,9

0,94



в полу под заливку бетоном

» »

0,19

0,22

0,25

0,31

Прокладка металлорукавов гибких: по стальным конструкциям

» »









2,54

2,64

2,94

3,48

по станинам машин

» »

3,93

4,0

4,35

4,58

Таблица 2.18. Нормативы затрат труда по монтажу кабельных сетей (для составления ППР)


Работы

Единица измерения

Затраты труда, чел-дни, при массе 1 м кабеля кг

1

3

9

13

18

23

30

1—30

Прокладка силовых и контрольных кабелей в готовых траншеях без покрытий
Устройство постели для кабеля:

100 м кабеля

0,58

0,85

1,45

2,13

2,85

3,67

4,52

при одном кабеле

100 м траншеи

0,7

0,7

0,7

0,7

0,7

0,7

0,7

0,7

на каждый последующий кабель

Покрытие кабеля, проложенного в траншее, кирпичом:

» » »

0,25

0,25

0,25

0,25

0,25

0,25

0,25

0,25

одного кабеля

100 м кабеля

0,67

0,67

0,67

0,67

0,67

0,67

0,67

0,67

каждого последующего кабеля
Покрытие кабеля плитами:

» » »

0,35

0,35

0,35

0,35

0,35

0,35

0,35

0,35

одного кабеля

» » »

0,75

0,75

0,75

0,75

0,75

0,75

0,75

0,75

каждого последующего кабеля

» » »

0,36

0,36

0,36

0,36

0,36

0,36

0,36

0,36

Прокладка силовых и контрольных кабелей по дну канала без крепления

» » »

1,21

1,4

1,8

2,27

2,9

3,97

4,81

Прокладка силовых и контрольных кабелей с креплением накладными скобами

» » »

3,63

4,0

5,8

7,65

8,75

9,72

12,0

Прокладка силовых и контрольных кабелей по установленным конструкциям, лоткам и эстакадам с креплением кабеля:
в местах изменения направления трассы, у электроприемников и у соединительных муфт

» » »

1,37

1,6

2,4

3,18

3,8

4,39

5,53

по всей длине

» » »

1,62

2,0

3,0

4,24

5,34

6,31

8,08

Прокладка силовых и контрольных кабелей в проложенных трубах, блоках и коробах

» » »

0,98

1,3

1,7

2,41

2,79

3,14

4,02

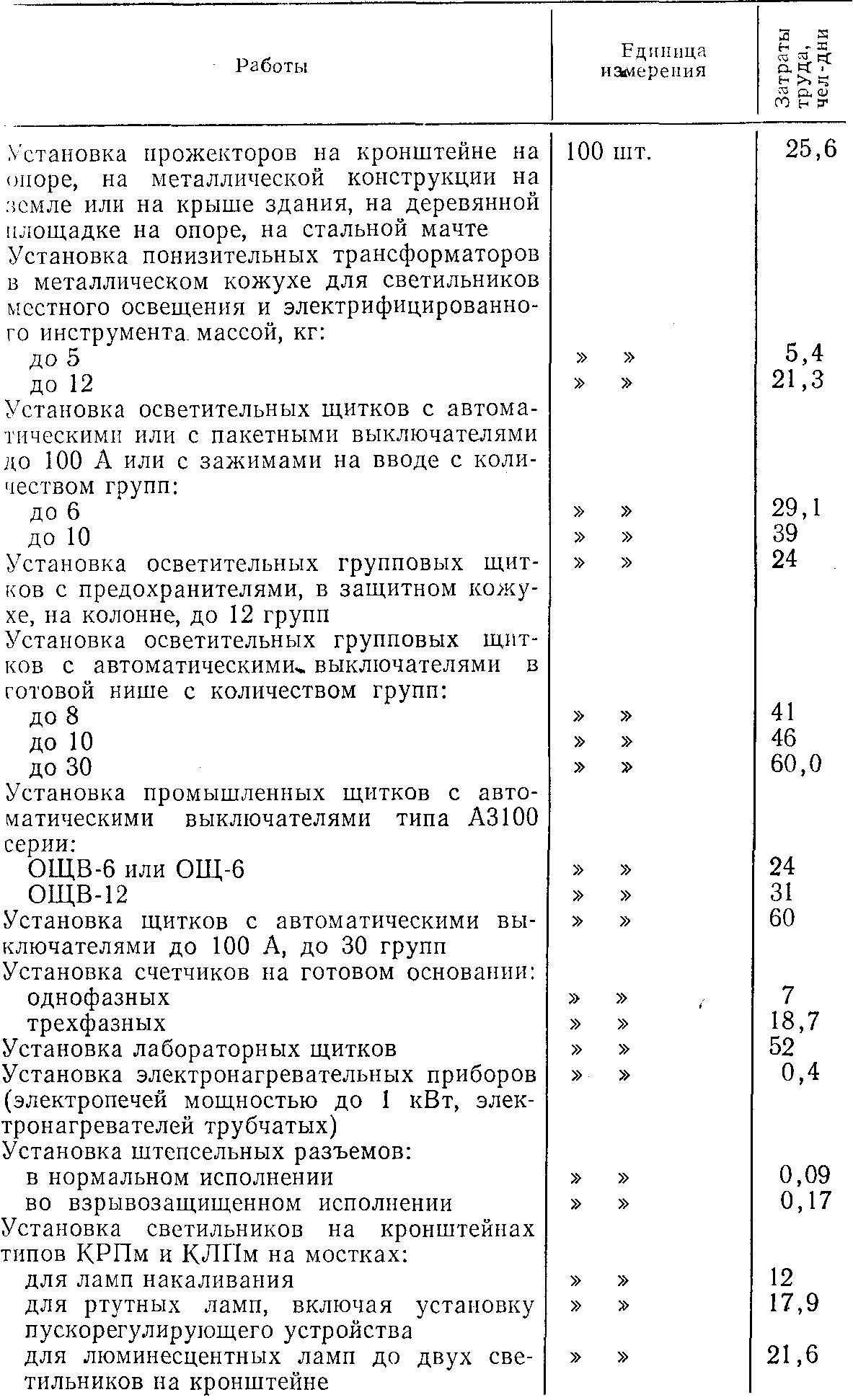

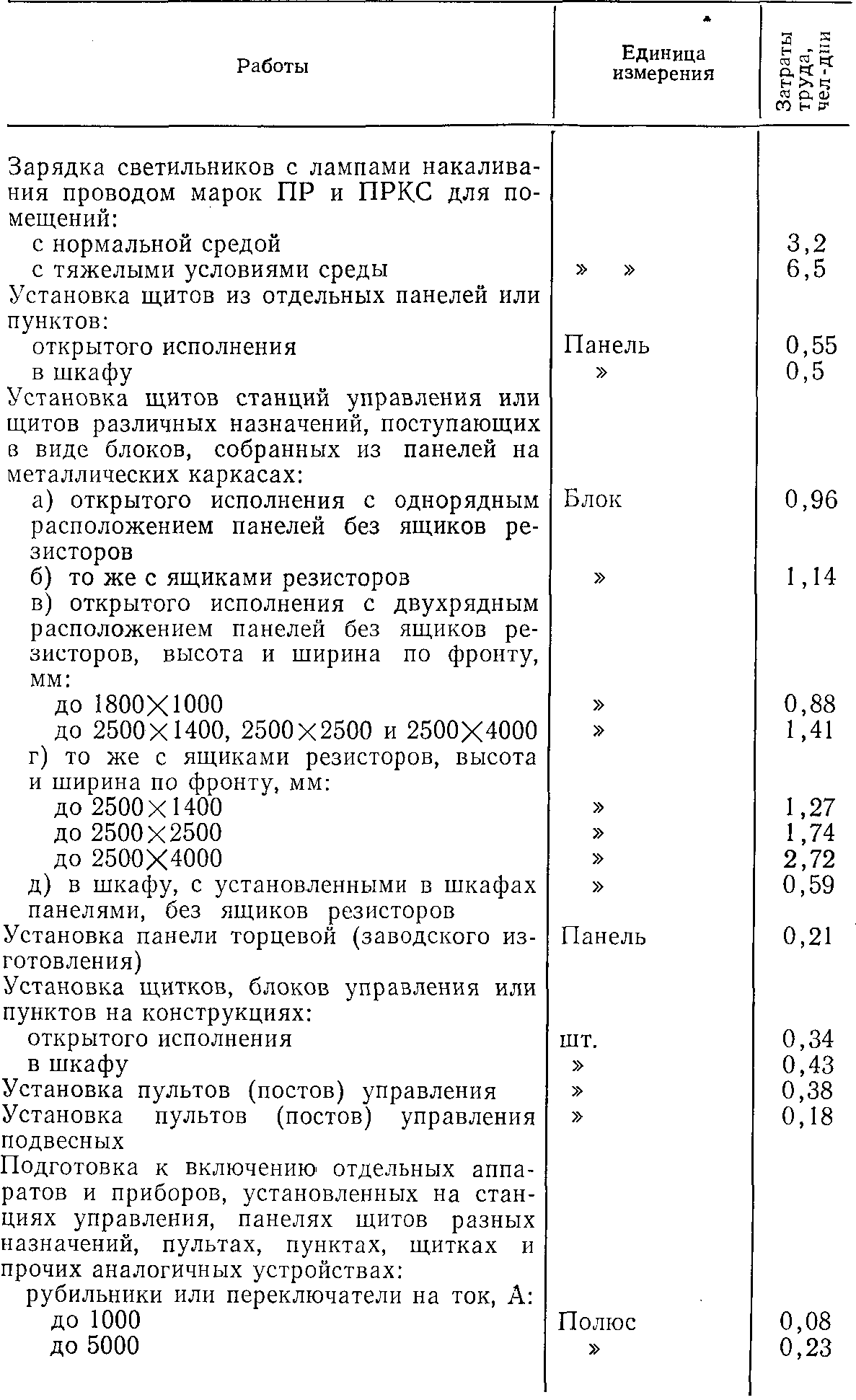

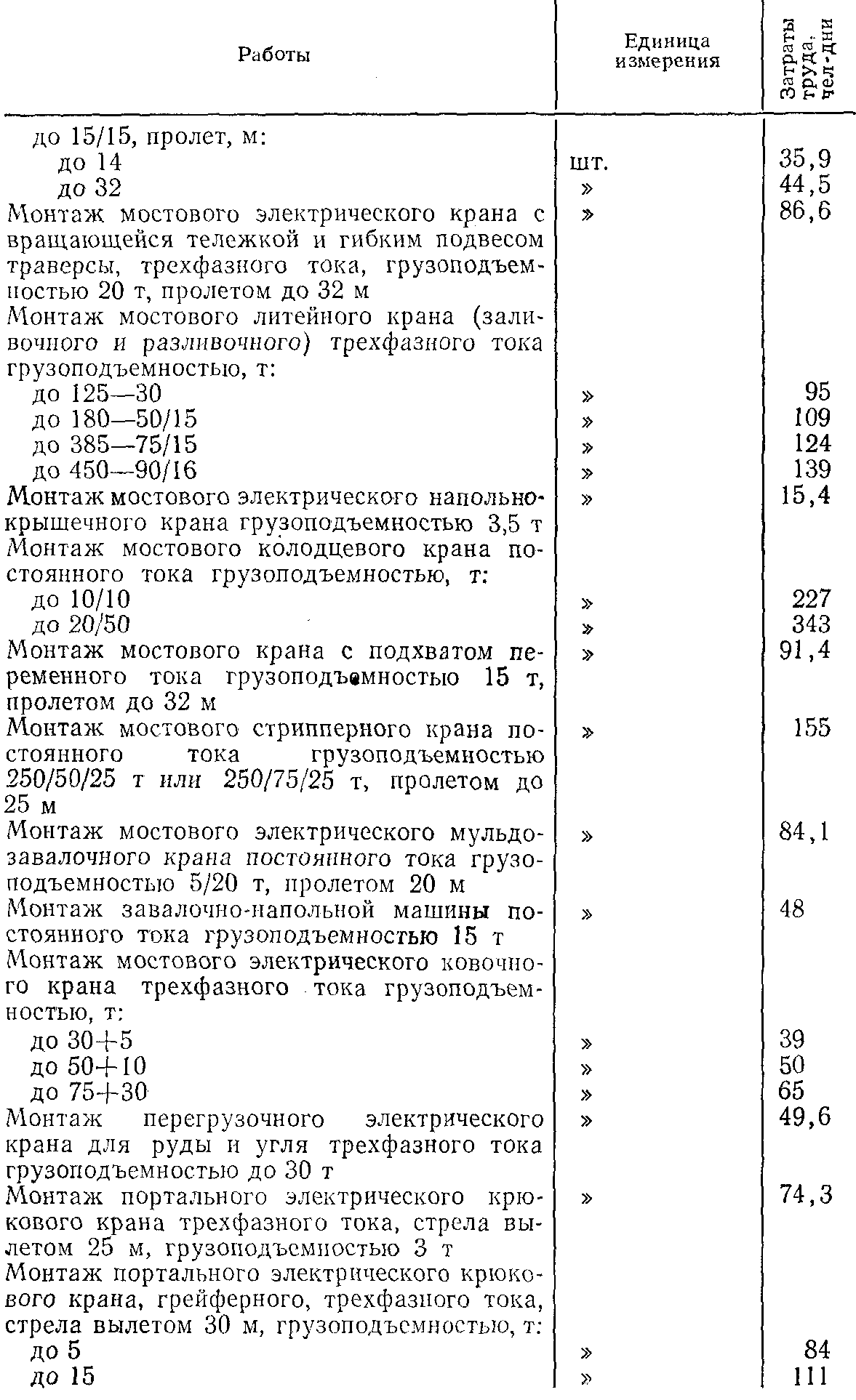

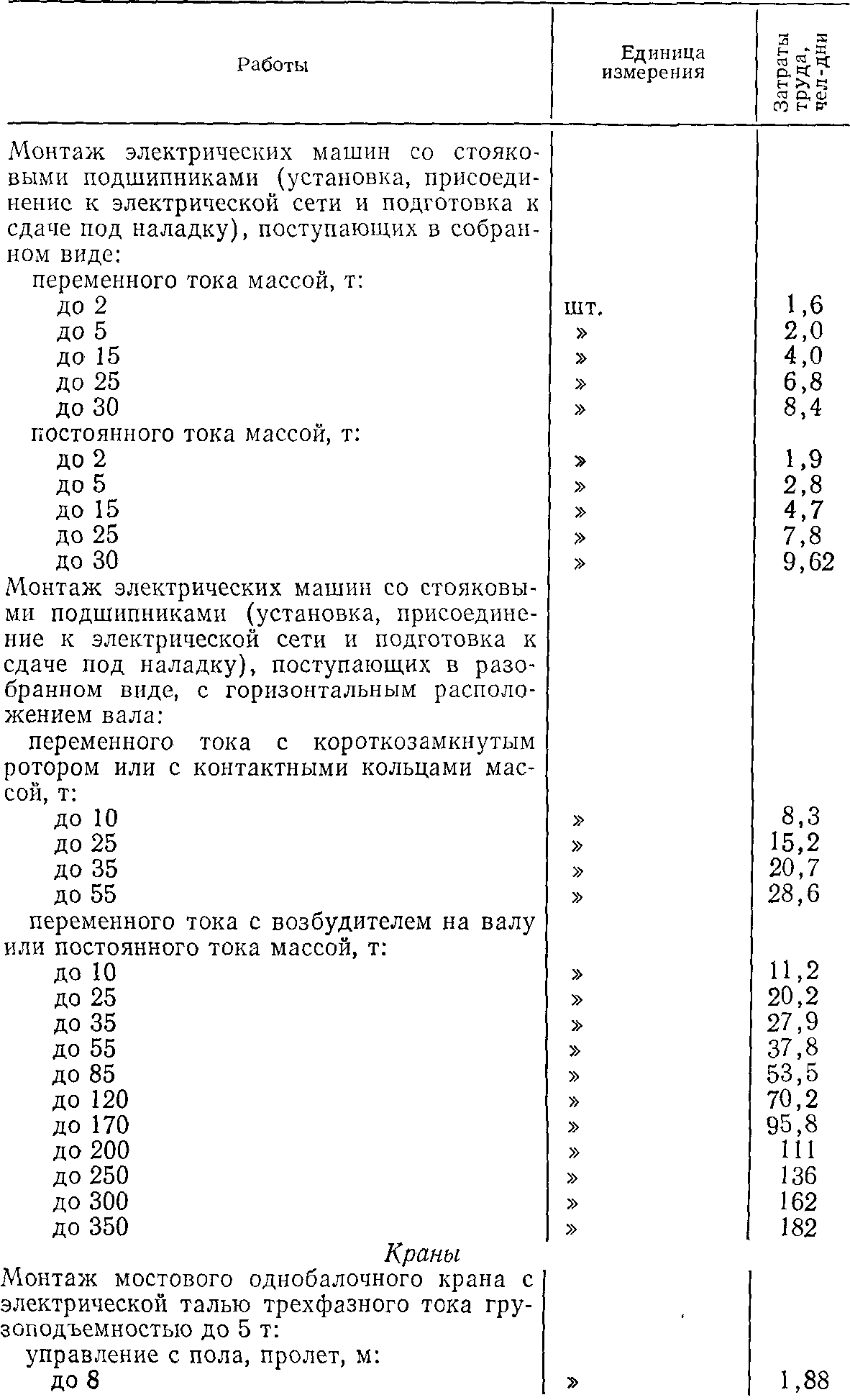

Таблица 2.19. Нормативы затрат труда при электромонтажных работах разных видов (для составления ППР)






Продолжение табл. 2.19

Работы

Единица измерения

Затраты труда, чел -дни

Монтаж электротельфера с подводкой питания гибким кабелем грузоподъемностью до 5 т

ШТ.

1,25

Монтаж электроталн с подводкой питания гибким кабелем грузоподъемностью до 5 т Монтаж козлового крана с тельферным подъемом, с двумя консолями трехфазного тока (с гибким токопроводом), грузоподъемностью, т:

»

0,75

до 5 (пролет 16 м)

»

20,9

до 20 (пролет 32 м)

»

36,2

Монтаж коксовыталкивателя коксовых батарей

Машина

127

Монтаж углезагрузочного трехбункерного вагона коксовых батарей



95,8

Монтаж дверосъемной машины коксовых батарей

»

53,7

Монтаж мостового роторного вагоноопрокидыватели производительностью 26—30 вагонов в час

»

76,1

Монтаж толкателя мостового роторного вагоноопрокидыватели



66,5
