Содержание материала

Сооружение Куйбышевского гидроузла на Волге у Жигулей явилось результатом героического труда советских рабочих, инженеров, ученых, которые использовали опыт гидроэнергостроительства, накопленный в нашей стране со времен Волховстроя, Днепростроя, Свирьстроя.
На торжественном открытии Волжской гидроэлектростанции имени В. И. Ленина 10 августа 1958 г Н С Хрущев отметил историческую связь ленинского плана ГОЭЛРО с успехами электрификации Советского Союза в наши днп «В этой крупнейшей в мире гидроэлектростанции воплощен человеческий гении, и в веках будут помнить благородный труд проектировщиков, инженеров, ученых и рабочих-строителей, участвовавших в этой великой стройке» 4.

Во время строительства Днепрогэса, которая явилась символом индустриализации страны, СССР еще вынужден был пользоваться помощью иностранных специалистов и импортировал  оборудование Создание в нашей стране развитой крупной машинной индустрии, собственного машиностроения, передовой металлургической промышленности и воспитание советских кадров гидроэнергостроителей позволили соорудить на Волге крупнейшую ГЭС, целиком спроектированную советскими специалистами и полностью оснащенную отечественным уникальным оборудованием Волжская гидроэлектростанция имени В. И. Ленина является символом победившего социализма, символом того периода коммунистического строительства, когда перед советским народом уже открылись зримые черты коммунистического общества.

1 Особенностью ГЭС Теребля-Рика является использование двух параллельно текущих рек — Теребли и Рика (из которых Теребля течет выше Рики на 200 м), соединенных 4-километровым туннелем, который залегает на значительной глубине.

2  В октябре 1961 г закончена сбойка в наиболее длинном участке деривационного туннеля ХрамГЭС 2 С двух забоев сооружен участок туннеля длиной 7 км и диаметром в свету 4 и С одного забоя пройдено 4,5 км — это наиботыпая протяженность участка гидротехнического туннеля пройденная в СССР с одного забоя На этом же строительстве впервые в СССР проводилось заполнение затрубного пространства турбинного водовода шахтною типа методом раздельного бетонирования.

3  «Каирак кум» в переводе с таджикского означает «наждачный песок»

Куйбышевский гидроузел


«С окончанием строительства и вводом в действие на полную мощность Куйбышевской гидроэлектростанции,— говорится в приветствии ЦК КПСС и Совета Министров СССР ее строителям,— сделан еще один крупный шаг в деле создания материально-технической базы коммунизма, открыты новые возможности для развития производительных сил страны, повышения производительности общественного труда, улучшения условий жизни советских людей» 1

Рис 23 Здание Волжской ГЭС имени В. И. Ленина (строительный объем 4,5 млн. м3) в сравнении со зданиями Московского университета имени М В Ломоносова, объем 2 6 млн. м3 (2) и Исаакиевского собора в Ленинграде, объем 0,31 млн. м3 (3).

Две ступени судоходных однокамерных парных шлюзов разделены промежуточным озеровидным бьефом протяжением 2,8 км Верхние штаты имеют напоры 14,6—10,6 м, а нижние— 14,6—0 м, так как при максимальном половодье уровень нижнего бьефа поднимается до отметок воды промежуточного бьефа.
Железобетонное здание гидроэлектростанции имеет высоту 81 м, ширину 128 м, фундамент его заложен на глубине до 50 м Объем уложенного в здание железобетона равен 3,1 млн. л«3 Его строительный объем — 4,5 млн. м3 — значительно превышает объем комплекса здании Московского университета имени Ломоносова на Ленинских горах (рис 23) Вместе с прилегающими частями подводящего и отводящего каналов в пределах,  площадь котлована была около 40 га, максимальная его глубина в береговой части 45 м, а в речной 20 w Из огромной чаши котлована было вынуто 12 млн. лт3 глинистых грунтов, причем экскаваторы работали на глубине 30 м ниже уровня воды в Волге.
В здании станции размещено 20 гидроагрегатов и 80 донных отверстий водосбросов Общая пропускная способность ГЭС составляет 30 тыс. ч3/сек Совмещение в одном здании оборудования ГЭС и водосбросов (над отсасывающими трубами) позволило сократить длину водосливной плотины на одну треть и уменьшить объем бетона по гидроузлу на 800 тыс. м3
Водосливная железобетонная 38-пролетная плотина имеет пропускную способность до 66 тыс. м3/сек.
Земляная плотина намыта из местных песков способом гидромеханизации, ее наибольшая высота 45 и, объем около 30 млн. л«3
Куйбышевское водохранилище — «Жигулевское море» вмещает 58 млрд. м3 воды, т.е. значительно превышает североамериканское водохранилище Лэйк-Мид (43,7 млрд. л«3), которое считалось наибольшим в мире искусственным водоемом (см. рис. 49).
Масштабы работ и темпы, достигнутые на строительстве Волжской ГЭС имени В. И. Ленина, оставили далеко позади все ранее известные показатели крупнейших гидротехнических строительств мира (см табл. 18).
Строительство Волжской ГЭС было начато во второй половине 1950 1 , первый агрегат выдал ток 29 декабря 1955 г — через 5,5 лет, а 20-й агрегат — 14 октября 1957 г, т.е. через семь лет.

Темпы земляных и бетонных работ на крупнейших.

*Гидромеханизация.
**Профильные работы.

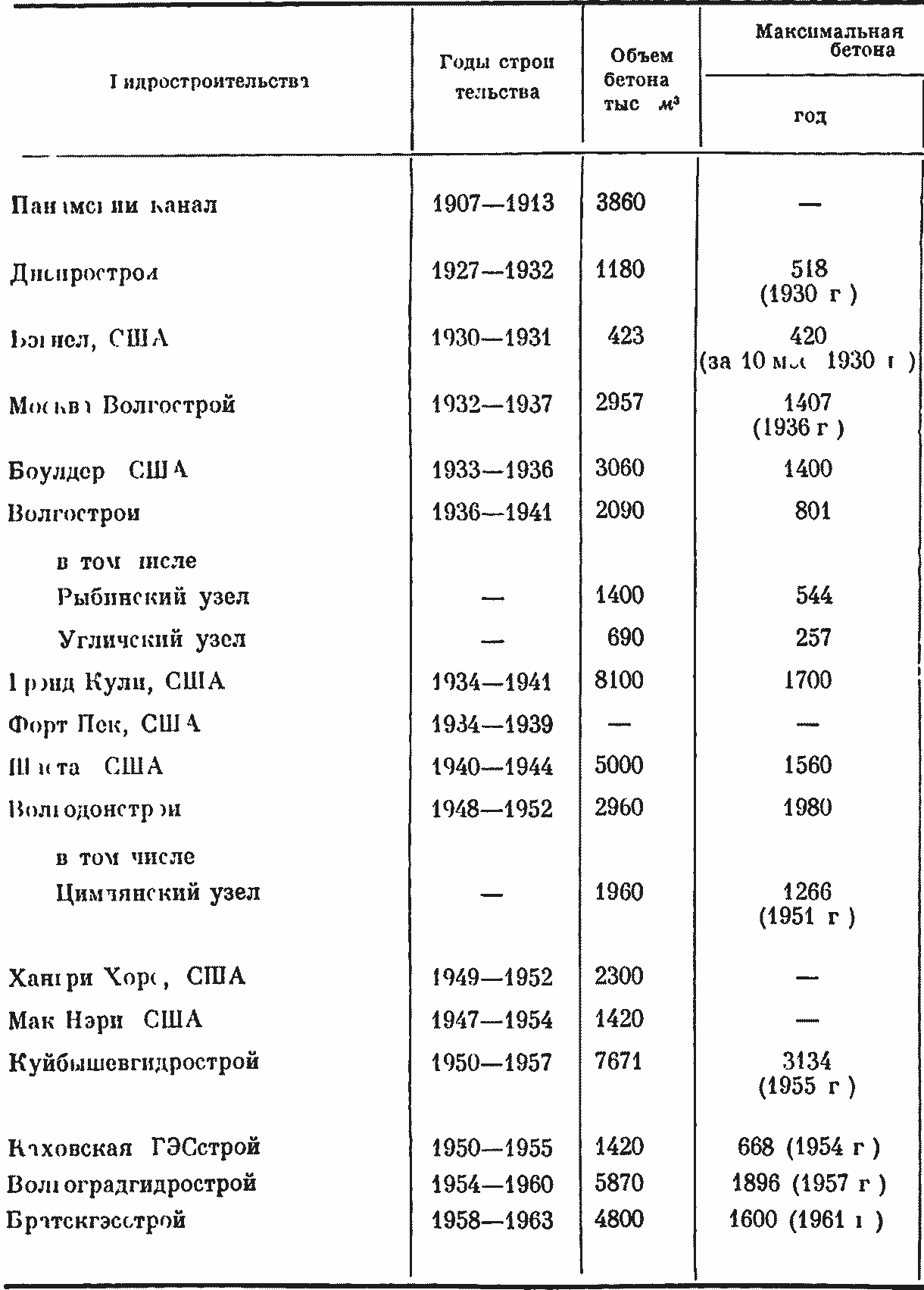

Таблица 18
гидроэнергетических строительствах мира.

Значительный объем подготовительных работ и сооружение трупных производственных предприятий на строительстве Волжской ГЭС имени В. И. Ленина позволили добиться высокого уров I я механизации земляных работ на добыче и дроблении камня (98,4%), на приготовлении бетона и забивке шпунта (100%).

О насыщенности строительства машинами и механизмами говорят следующие цифры в некоторые дни 1954 г строительство потребляло 75 тыс. кВт мощности, т.е. более, чем мощность всей Волховской гидроэлектростанции.

Широко внедренный на Куйбышевгидрострое совмещенный метод производства строительных и монтажных работ и предварительно укрупненной сборки гидросилового оборудования позволил достичь небывалой до сих пор в мировом практике интенсивности ввода мощностей Если на одной из новейших американских гидроэлектростанции Мак-Нэрп ввод 14 агрегатов занял около трех лет (1953—1956 ir ), то ввод 20 уникальных агрегатов Волжской ГЭС имени Ленина был осуществлен всего за 20 месяцев Характерно, что первые два агрегата собирались 75 дней, а на монтаж последних шести затрачено 73 дня Таким образом, за три месяца мощность ГЭС возросла на 630 тыс. кВт — на величину мощности всей Днепровской ГЭС Средняя длительность монтажа одного агрегата Волжской ГЭС составила 45 дней, а средний интервал между вводами агрегатов — 34 дня.
На работах Куйбышевгидростроя была занята 40-тысячная армия тружеников, эксплуатация же Волжской ГЭС имени В. И. Ленина требует не более 500 человек.
Немаловажную роль в развитии народного хозяйства Поволжья сыграло создание в процессе гидроэнергостроительства монтажных строительных коллективов, оснащенных современной техникой, имеющих в своем распоряжении мощные подсобные предприятия После окончания работ строительные коллективы направлялись и направляются на площадки новых крупных заводов и фабрик, создаваемых около гидроузлов Строительство промышленных предприятии здесь экономически выгодно благодаря наличию хороших водных и железнодорожных путей, дешевом электроэнергии и пр.
Выдающимся событием в мировой технике явился также ввод в эксплуатацию в 1956 г уникальной двухцепной линии электропередачи от Волжской ГЭС в Москву, общей протяженностью около 1900 км, для передачи при напряжении 400 кВ мощности 1 млн. кВт А в 1958 г, также впервые в мире, построена линия электропередачи 500 кВ Волжская ГЭС имени Ленина — Уральская энергетическая система Помимо 400-кпловольтных линий от Волжской ГЭС отходят и линии передачи 220 и 110 не, которые связывают ее с Куйбышевской, Саратовской и Ульяновской энергосистемами.
* * *
Строительством Иркутской ГЭС, введенной в 1958 г на полную мощность (660 тыс. кВт), было положено начато освоения гидроэнергетических ресурсов притока Енисея — р Апгары.
Особенность Иркутском ГЭС — отсутствие бетонном водосливной плотины Русло реки перекрыто земляной плотиной из местных гравелистых грунтов (имеющей глиняное ядро высотой 41 м) и зданием гидроэлектростанции совмещенного типа с поверхностным водосливом и специальными отверстиями для сброса избыточных вод (см. рис. 39).
Впервые в нашей стране была возведена огромная плотина (объемом 9 млн. л«3) при помощи сухороиных снарядов Отсыпка плотины и укладка бетона выполнялись при морозах до 40°

Общий объем земляных работ в насыпи и выемках, включая и работы по сооружению подводящего и отводящего каналов, составил 35 млн. at3 В здание ГЭС было уложено более 800 тыс. ai3 железобетона.
Иркутская ГЭС снабжает электроэнергией строительство следующей ступени Ангарского каскада — Братской ГЭС В 1957 г высоковольтная линия электропередачи длиной 648 км связала Иркутскою ГЭС со строительной площадкой Братской ГЭС При сооружении этой линии по нехоженной тайге, болотам и через горные речки выполнено более 250 тыс. м3 земляных работ, прорублена в тайге просека шириной 80 м и протяжением около 400 км, подвешено 9 тыс. т сталеалюминиевых проводов.
Братская ГЭС включает массивную бетонную плотину, высотой 126 м, длиной 1450 м, объемом бетона 5 млн. м3 (см. рис. 28).
Масштабы работ Братскгэсстроя огромны проложено свыше 400 км железных и автомобильных дорог, построено несколько крупных поселков и различных производственных предприятий, всего предстоит выполнить около 30 млн. м3 земельно-скальных работ, уложить около 6 млн. л«3 бетона из зоны водохранилища убрать 38 млн. м3 леса и пр В 1958 г была закончена подготовка котлована первой очереди к укладке бетона и начаты бетонные работы.
Первая очередь этой могучей ГЭС введена в действие в октябре 1961 г.
Другой крупной рекой Восточной Сибири, энергетическое освоение которой было начато во исполнение директив XX съезда партии, является Енисей (строительство Красноярской ГЭС).
Всего по гидроэлектростанциям, строившимся в период 1956— 1960 гг. , выполнено 730 млн. л«3 земляных и скальных работ и 21 млн. л«3 бетона и железобетона, что превысило в 8 раз соответствующие объемы работ, выполненные в первую послевоенную пятилетку (1946—1950 гг.) Это говорит о росте комплексной механизации и резком повышении производительности труда в гидроэнергетическом строительстве, обеспечивших выполнение непрерывно нараставших объемов основных работ в короткие сроки.
